柴油發電機組基礎底座的設計與施工參考指南

2026-09-07(19)次瀏覽

基礎底座是支撐和固定柴油發電機組的關鍵結構,直接影響機組運行穩定性與減振效果。



  基礎底座是支撐和固定柴油發電機組的關鍵結構,直接影響機組運行穩定性與減振效果。本文將系統闡述基礎安裝前的注意事項、結構要求、承重與減震標準、厚度計算方法及施工安裝流程,為機組基礎的設計與施工提供技術參考。

一、基礎安裝前的注意事項與設備基礎作用

  基礎底座也稱為浮動平臺或水泥地基,雖然基礎安裝不屬于柴油發電機組成套部分,但它直接影響柴油發電機的正常工作。因此,在安裝柴油發電機組時,基礎底座的位置選擇與規范安裝十分重要。

 1. 安裝前的五項關鍵檢查事項

  (1)水平度與標高確認:安裝前應檢查水泥基礎的水平誤差是否符合機組要求(一般水平度不超過0.5°),并根據設計要求和產品技術參數確定柴油發電機在混凝土基礎上的標高。

  (2)基礎表面質量與減震配置:基礎底座應盡可能平整光滑,機組所有旋轉部件須經過嚴格的動平衡檢測。基礎應配備相應減震器(彈簧減震器或橡膠減震器),以吸收機組運行時產生的振動,防止振動傳遞給基礎和墻壁。

  (3)輔助設施預留:應在基礎附近預留排放槽,以便廢水、污油等及時流走。澆注混凝土底座時應確保頂面平整,沒有任何毛刺或損傷。

 2. 設備基礎的五項核心功能

  (1)剛性支承與防振:基礎相當于一個剛性支承,可防止機組擺動和振動,保證設備平穩運行。

  (2)承載與防腐:能承受發電機組重量及儲備燃料、附件等重量,同時減少因地面潮濕而腐蝕底架金屬。

  (3)同心度保證與防移動:確保柴油發電機組的同心度,機組牢固地栓在基礎上可防止運行中發生位移。

二、浮動平臺的結構要求與承重減震標準

  施工中必須注意基礎上平面的平整度。若僅使用橡膠減振塊,須按要求墊放,兩邊擺放一致且合理,切勿操之過急、草草了事。施工可參考圖1實景和圖2設計示例。

 1. 基礎結構與固定孔位要求

  (1)基礎尺寸與結構:基礎深度(厚度)一般為0.7~1m,可高于平面150mm或與平面平齊,長寬應比公共底盤長寬各大200mm。應根據地基土質結構確定基礎形式,底部須夯實。

  (2)地腳固定孔位:澆注混凝土時應按底座固定孔位置預留地腳孔——孔口尺寸120×120mm,孔底尺寸160×160mm,孔深450mm。固定螺栓規格為120kW以下M18、150kW以上M22。可采用公共底盤底腳孔固定或壓板式安裝(壓板式時基礎底腳孔寬度應加寬),使用中不得產生松動。

 2. 地面平整度與承重要求

  (1)平整度標準:地面要求水平平整,平整度在±0.5°平面內。水平抹平后將機組放置基礎上使各支點均勻接觸,不平處可用薄鋼板或橡膠墊實,建議結合水平儀進行安裝校準。

  (2)基礎承重標準:基礎應能承載機組重量——一般砼基礎重量為機組重量的1.5~2倍;若機房位于連體建筑內并有防振要求,應采用隔振基礎,基礎重量為機組重量的3~5倍(由土建工程師設計)。

 3. 減震措施配置

  中派柴油發電機組本身具有較好的減震性能,不一定需要特制基礎,可直接安裝在水平且具有足夠強度的混凝土地面上。對于要求嚴格的場所,可設置橡膠墊或彈簧墊(可配套固定螺栓一起使用)。施工中須注意基礎上平面平整度,若僅使用橡膠減振塊,須按要求墊放且兩邊擺放一致合理。


圖1  柴油發電機組基礎建設示例

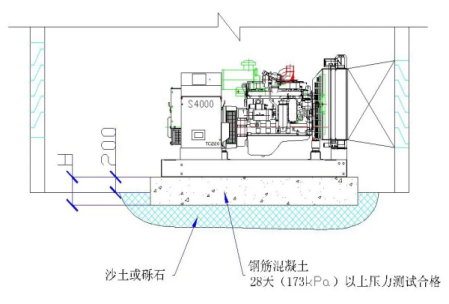

圖2  柴油發電機組水泥基礎平臺設計圖

三、基礎厚度計算方法與參考數據

 1. 計算公式

  混凝土安裝底座是一種可靠的安裝方法,底座通常高出地面100~200 mm,其厚度D計算公式如下:

  D = W /(d × B × L)

  式中:

      W—— 發電機組總質量(kg)

      d—— 混凝土比重,標號450通常取2300 kg/m3

      B—— 混凝土底座寬度(m)

      L—— 混凝土底座長度(m)

 2. 通用安裝厚度參考數據

  安裝基礎的質量直接影響發電機組的運行穩定性。選擇基礎時須了解土質情況——土質應能承受發電機組的長期有效重量及振動。一般情況下,混凝土基礎厚度可按以下參考值確定:

發電機組容量

混凝土厚度

30~120 kW

0.15~0.20 m

200~300 kW

0.25~0.35 m

300~400 kW

0.30~0.40 m

500~1000 kW 及以上

0.50~0.70 m

四、基礎施工與安裝流程及驗收檢查

 1. 基礎施工與機組就位流程

  (1)基礎施工步驟:根據機組尺寸和重量確定基礎位置和尺寸,開挖基坑并夯實底部。按設計位置預留地腳螺栓孔(或預埋地腳螺栓)。澆注混凝土并振搗密實,頂面抹平達到要求的平整度。混凝土養護至設計強度(一般需7~14天,視氣溫和養護條件而定)。養護期滿后清除孔內雜物。

  (2)機組就位與找平:將機組吊裝至基礎上對準地腳螺栓孔。使用水平儀在機組兩端(曲軸方向)和側面(垂直方向)分別測量水平度,調整墊鐵使水平度滿足要求(不超過0.5°)。一次澆注地腳螺栓孔(二次灌漿),待強度達到后擰緊螺母。擰緊后須復測水平度確保無變化。

 2. 安裝后檢查

  (1)連接牢固性與減震檢查:檢查機組與基礎連接是否牢固,各減震墊壓縮量是否均勻。

  (2)柔性連接與手動盤車檢查:檢查機組與外部管路、電氣連接的柔性連接是否到位,防止硬連接傳遞振動。手動盤車檢查轉子轉動是否靈活無卡滯。

  總結:柴油發電機組基礎底座是保障機組安全穩定運行的重要前提。一個合格的混凝土基礎應具備足夠的強度、良好的平整度和適當的減震措施。施工前應做好土質勘察和設計計算,施工中嚴格控制澆注質量與養護周期(7~14天),安裝時精確調整水平度并可靠緊固地腳螺栓。良好的基礎不僅能延長機組使用壽命,還能有效降低運行振動和噪音,提升整體供電可靠性。































溫馨提示:

以上信息摘抄自互聯網,若有侵犯版權,請隨時聯系我們刪除。

未經我方許可,請勿隨意轉載信息!

如果希望了解更多有關柴油發電機組技術數據與產品資料,請撥打熱線電話聯系我們:400 777 1996

最新資訊

400-777-1996

服務熱線:400-777-1996

聯系電話:139 2744 6292

公司傳真:0755-28452115

公司郵箱:252538960@qq.com

公司地址:深圳市龍華區觀瀾街道廣培社區裕新路120號302
